在SAP运行完MRP后,用户通过MD04实时查看物料的最新供给和需求,由于SAP是由德国研发的,很多内容是直接采用英文缩,并且采用了大量的专业术语来解释,使得让使用SAP的门槛提高了很多,也导致许多用户反感SAP.

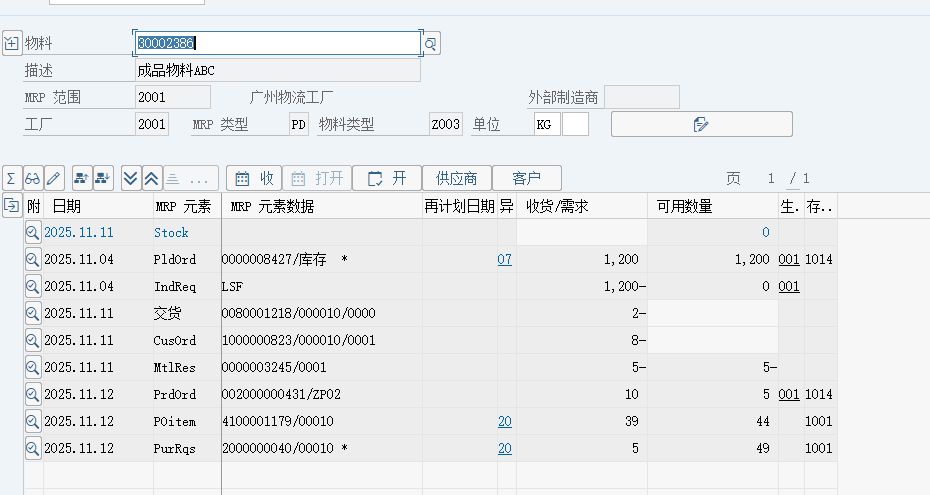

我们先来看看运行完MRP后没有做过任何修改的MD04界面


MRP元素基本上都是英文,晦涩难懂。即便是比较专业的人士,如果不熟悉这些英文的含义也很难明白。如果将英文改为中文的话,就会比较直观明了。

本文给大家介绍下MRP的供给元素如何从英文修改为中文

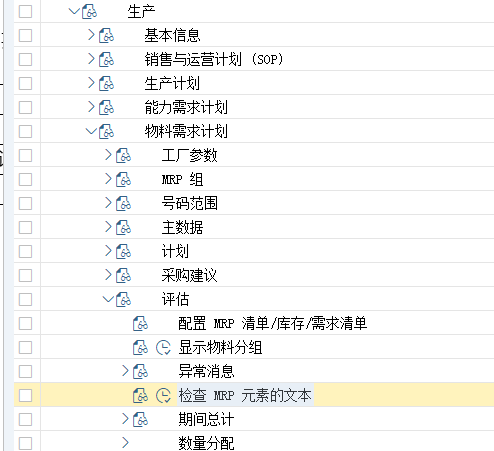

后台配置路径如下:

所属模块

PP

事务码

OMD5

后台配置路径

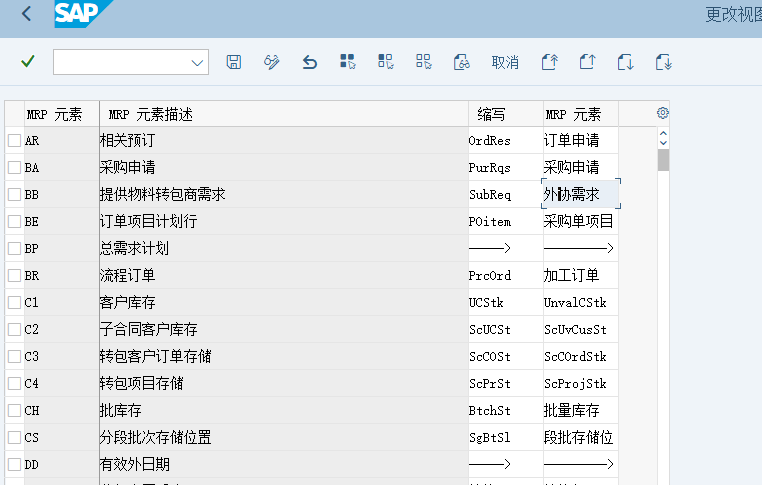

SPROà生产à物料需求计划à评估à检查 MRP 元素的文本

作用

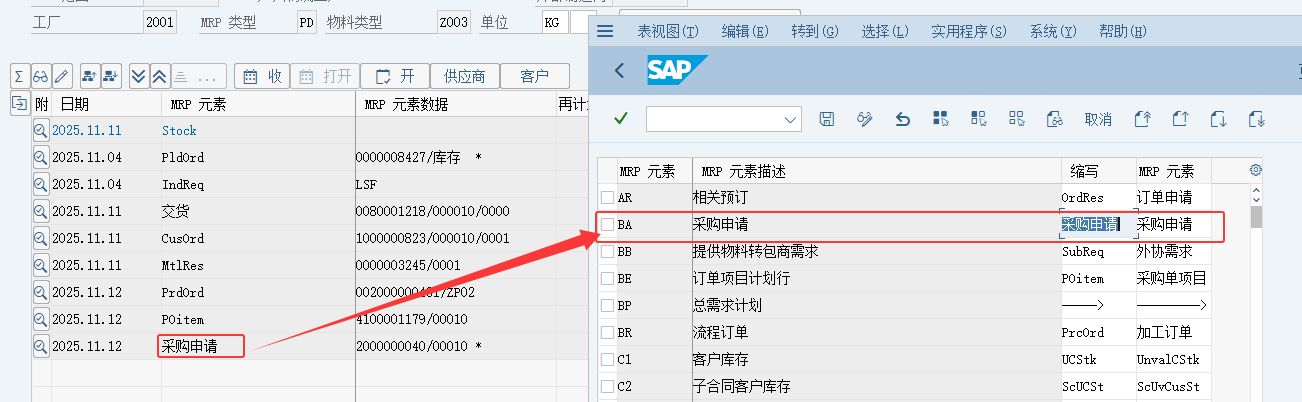

如果我们想要修改这些元素,就可以直接将缩写修改为中文即可,比如此处我们将采购申请PurRqs改成采购申请,前台页面也会进行修改

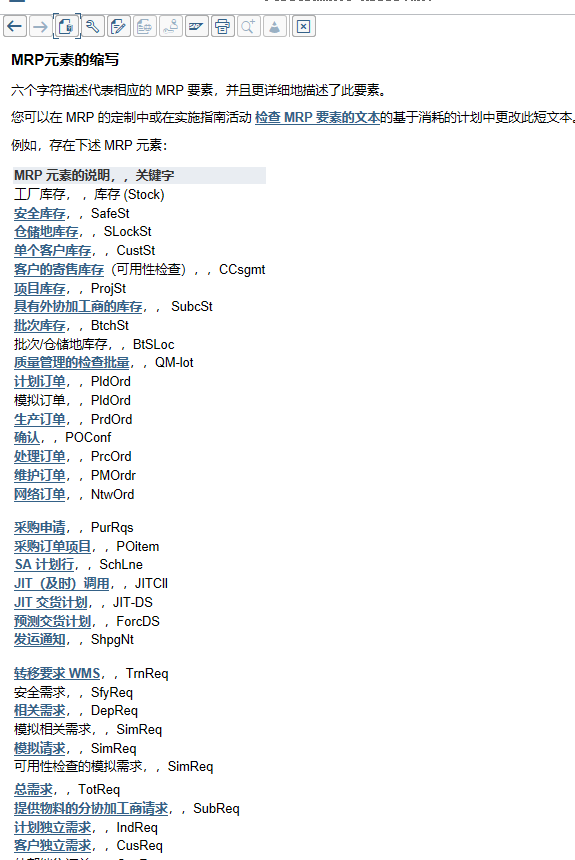

MD04前台显示的是缩写栏位的字段,在系统内部参与MRP计算的则是MRP元素(DELKZ)。这些元素没有存放到一个专门的表中,而是通过表 T457T 维护视图生成,只能做修改,无法新增、删除。总计有79个MRP元素分别如下:

MRP 元素(DELKZ)

MRP描述

缩写(DELB0)

MRP元素(DELB1)

AR

相关预订

OrdRes

订单申请

BA

采购申请

PurRqs

采购申请

BB

提供物料转包商需求

SubReq

外协需求

BE

订单项目计划行

POitem

采购单项目

BP

总需求计划

—–>

———>

BR

流程订单

PrcOrd

加工订单

C1

客户库存

UCStk

UnvalCStk

C2

子合同客户库存

ScUCSt

ScUvCusSt

C3

转包客户订单存储

ScCOSt

ScCOrdStk

C4

转包项目存储

ScPrSt

ScProjStk

CH

批库存

BtchSt

批量库存

CS

分段批次存储位置

SgBtSl

段批存储位

DD

有效外日期

—–>

———>

E1

分包合同采购

外协

外协加工

FE

生产订单

PrdOrd

生产订单

FH

计划时界末

—–>

———>

HS

分段批次库存

SgBtSt

段批次库存

IH

维护订单

PMOrdr

维护订单

IW

工厂中(装运通知)

在工厂

在工厂

JI

JIT 调用

JITCll

JIT 调用

KB

单独客户库存

CustSt

客户库存

KD

与客户无关的需求(当前没有使用)

CusReq

客户需求

KK

顾客的寄存库存(可用性检查)

CCsgmt

客户寄存

LA

发运通知

ShpgNt

运输通知

LB

原料存货场所

StLcSt

库存地库存

LC

批/仓库位置库存

BtSLoc

批量库存地

LE

计划协议的计划行

SchLne

计划协议

LF

JIT交货计划

JIT-DS

即时交计划

LK

分包合同人的库存

SubcSt

外协库存

LL

预测交货计划

ForcDS

强制交计划

LS

分段存储位置库存

SgSlSt

段存位库存

MB

货物发出

发货

发货

MP

ComPrO

Comb.PrOrd

MR

预留

MtlRes

预留

MS

直接生产

—–>

———>

NE

网络订单

NtwOrd

网络订单

OM

ComOrd

CombndOrd.

PA

计划订单

PldOrd

计划订单

PB

项目库存

ProjSt

项目库存

PP

计划的独立要求

IndReq

独立需求

PR

预测需求

ForReq

预测

QM

质量管理的批量检查

QM-批

质管检验批

RP

退货项目

返回

退货项目

RR

MRP 需求(仅与   IS-Automotive 相关)

RPMReq

RPM 需求

RU

确认

PO确认

生产单确认

S2

从可用性检查模拟需求

SimReq

模拟需求

SA

模拟订单

PldOrd

模拟订单

SB

相关需求

DepReq

相关需求

SF

安全性需求

SfyReq

安全需求

SH

安全库存

安全库

安全库存

SI

模拟需求

SimReq

模拟需求

SM

模拟相关需求

SimReq

模拟需求

SU

全部需求

TotReq

总体需求

TB

转移需求WMS

TrnReq

运输需求

U1

库存转移订单的批准订单

订单DS

订单下达

U2

库存转移请求的批准订单

PRqRel

请购下达

U3

转移模拟订单的需求

PlORel

计划单下达

U4

库存传送计划协议的批准订单

ScAgDS

协议交计划

UB

计划外需求

UnplRq

无计划需求

UL

在另一工厂的预订

StTRes

库存调预留

UR

转储预定的库存

TrnRes

库存调预留

VA

询价

RF报价

查询

VB

报价

报价

报价

VC

订单

CusOrd

客户订单

VE

SD 计划协议

SchAgr

SD计划协议

VF

SD 计划协议;外部服务代理

SA-ESA

外服供应商

VG

合同

合同

合同

VH

客户委托基金的回报

RetCon

退货合同客户

VI

免费交货

FOCDly

免费交货

VJ

交货

交货

交货

VP

计划

—–>

———>

VT

退货(可用性检查)

退货

退货

VW

外部销售订单

CusReq

客户需求

VZ

未校验的交付

UncDel

未检查交货

WA

货物发出

发货

发货

WB

工厂库存

Stock

库存

WE

收货

收货

收货

WH

结束补充期间

—–>

补货期

WS

分段库存

SegStk

段库存



如果还需要详细了解每一个MRP元素的产生逻辑,大家可以点击MRP元素(DELB1)按F1搜索帮助,带出所有MRP元素的来源。如下图:

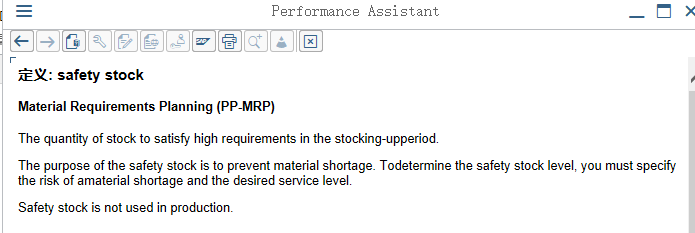

如果你想要进一步了解这些单据的来源,点击超链接后会自动跳转到相关单据的业务描述中去。我这里点击了安全库存,然后就弹出英文的定义如下:
